再创新低,0.37元/Wh!中能建25GWh集采开标
光伏产业网讯
发布日期:2025-06-26
核心提示:
再创新低,0.37元/Wh!中能建25GWh集采开标
6月23日,中国能建2025年度磷酸铁锂电池储能系统集中采购项目开标。
本次集采预估总量25GWh,3个标段共吸引了超70家企业参与。
其中标包1(1h储能系统)共16个有效报价,平均报价0.786元/Wh;标包2(2h储能系统)共64个有效报价,平均报价0.465元/Wh;标包3(4h储能系统)共60个有效报价,平均报价0.425元/Wh;详情如下:

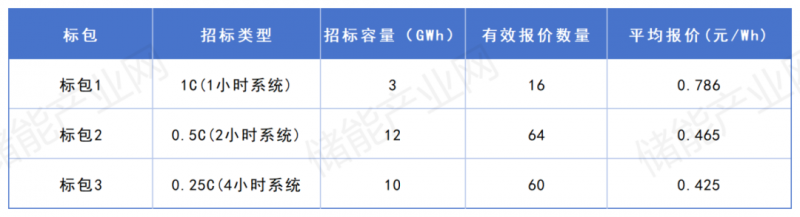

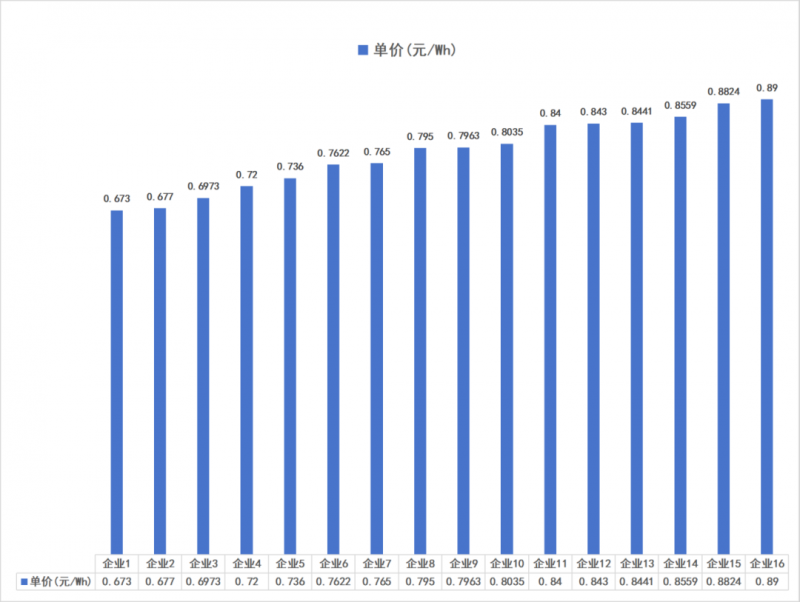

标包1:1C(1小时系统),总规模3GW/3GWh。共16个有效报价,报价范围0.673元/Wh~0.89元/Wh,平均报价0.786元/Wh。详细报价见下图:

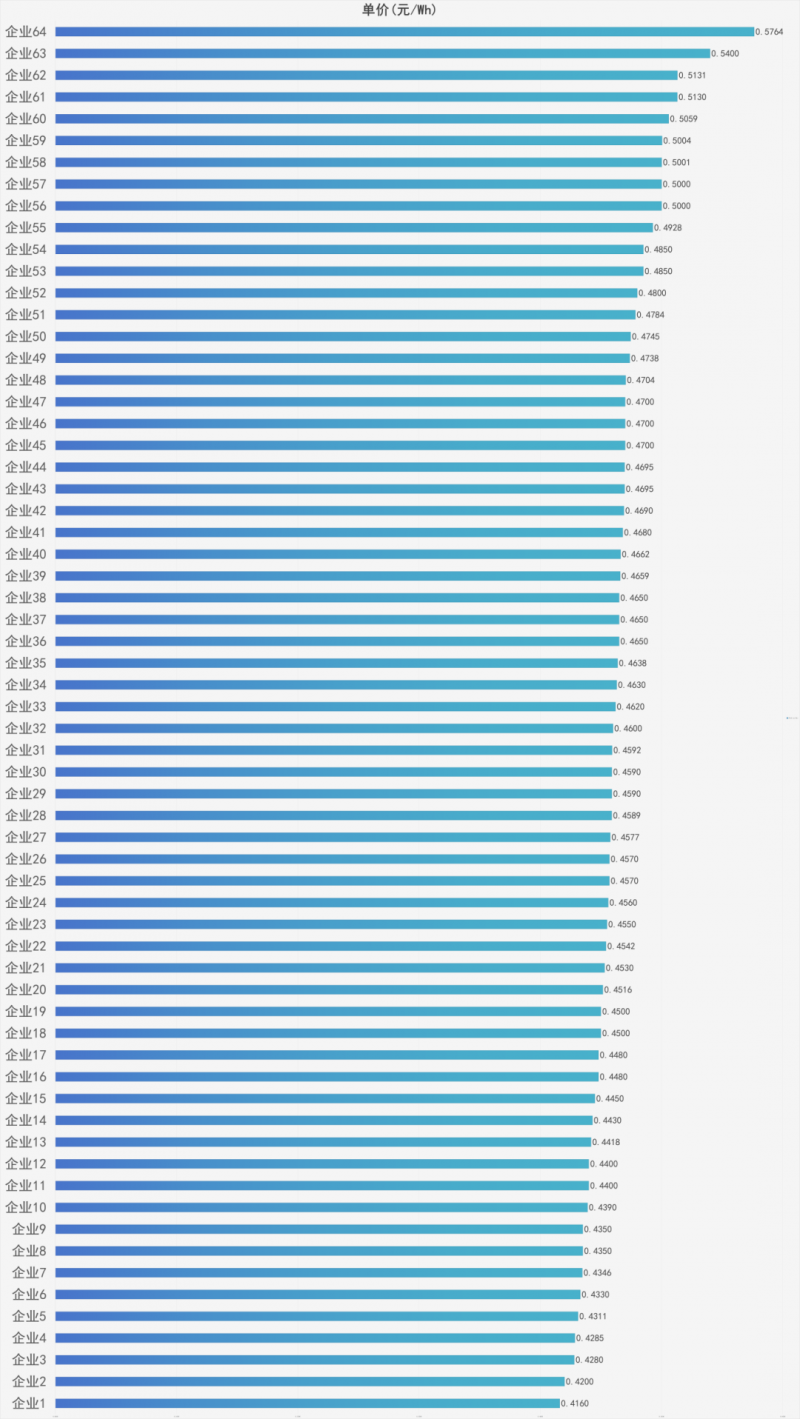

标包2:0.5C(2小时系统),总规模6GW/12GWh。共64个有效报价,报价范围0.416元/Wh~0.5764元/Wh,平均报价0.465元/Wh。详细报价见下图:

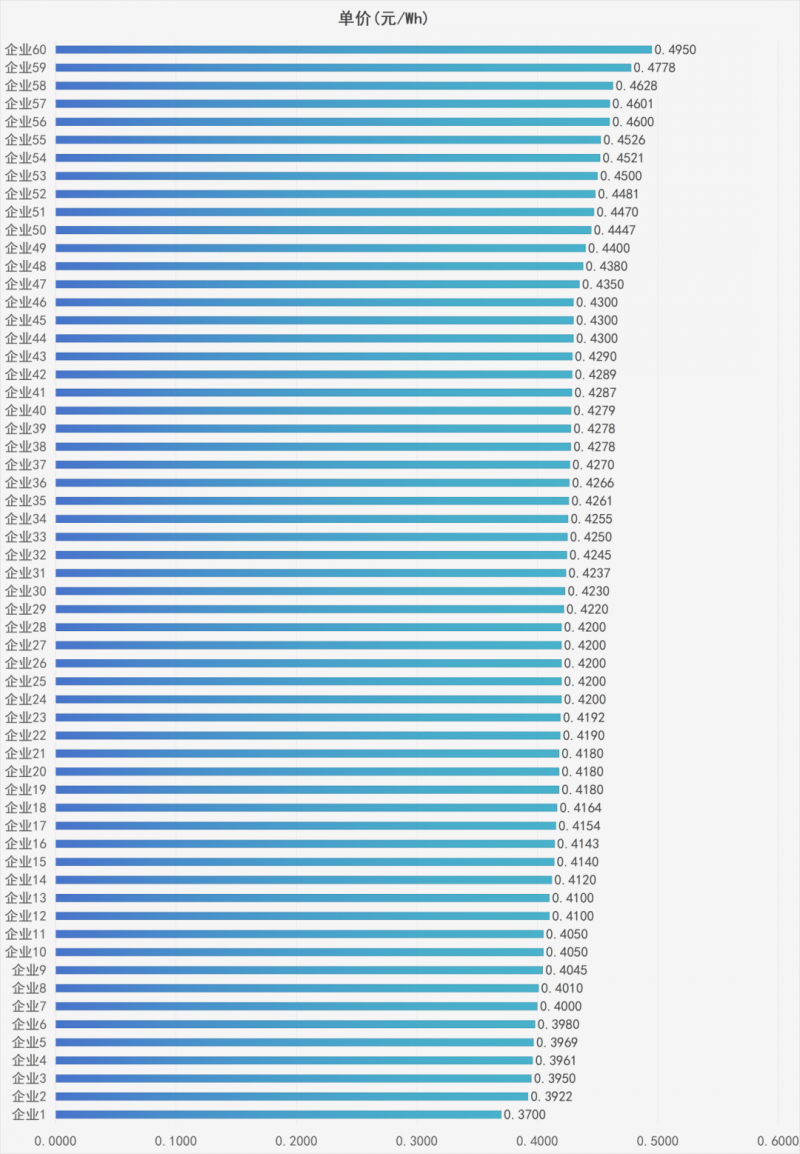

标包3:0.25C(4小时系统),总规模2.5GW/10GWh。共60个有效报价,报价范围0.37元/Wh~0.495元/Wh,平均报价0.425元/Wh。详细报价见下图:

根据招标公告,本次集采每个标包对投标人业绩要求如下:
(1)标包1:投标人近两年(2023年1月1日至投标截止日)1C(1小时系统)的单体项目容量为10MWh及以上的磷酸铁锂电化学储能系统集成设备(至少包含电池室/舱、BMS、PCS)累计合同业绩不低于100MWh,投标人须提供相关业绩证明文件(证明材料:合同首页、显示容量页、签署时间页、签字盖章页复印件或项目业主签章的业绩证明文件);
(2)标包2:投标人近两年(2023年1月1日至投标截止日)0.5C(2小时系统)的单体项目容量为50MWh及以上的磷酸铁锂电化学储能系统集成设备(至少包含电池室/舱、BMS、PCS)累计合同业绩不低于1000MWh,投标人须提供相关业绩证明文件(证明材料:合同首页、显示容量页、签署时间页、签字盖章页复印件或项目业主签章的业绩证明文件);
(3)标包3:投标人近两年(2023年1月1日至投标截止日)0.25C(4小时系统)的单体项目容量为50MWh及以上的磷酸铁锂电化学储能系统集成设备(至少包含电池室/舱、BMS、PCS)累计合同业绩不低于500MWh,投标人须提供相关业绩证明文件(证明材料:合同首页、显示容量页、签署时间页、签字盖章页复印件或项目业主签章的业绩证明文件)。
本次集采预估总量25GWh,3个标段共吸引了超70家企业参与。
其中标包1(1h储能系统)共16个有效报价,平均报价0.786元/Wh;标包2(2h储能系统)共64个有效报价,平均报价0.465元/Wh;标包3(4h储能系统)共60个有效报价,平均报价0.425元/Wh;详情如下:

标包1:1C(1小时系统),总规模3GW/3GWh。共16个有效报价,报价范围0.673元/Wh~0.89元/Wh,平均报价0.786元/Wh。详细报价见下图:

标包2:0.5C(2小时系统),总规模6GW/12GWh。共64个有效报价,报价范围0.416元/Wh~0.5764元/Wh,平均报价0.465元/Wh。详细报价见下图:

标包3:0.25C(4小时系统),总规模2.5GW/10GWh。共60个有效报价,报价范围0.37元/Wh~0.495元/Wh,平均报价0.425元/Wh。详细报价见下图:

根据招标公告,本次集采每个标包对投标人业绩要求如下:
(1)标包1:投标人近两年(2023年1月1日至投标截止日)1C(1小时系统)的单体项目容量为10MWh及以上的磷酸铁锂电化学储能系统集成设备(至少包含电池室/舱、BMS、PCS)累计合同业绩不低于100MWh,投标人须提供相关业绩证明文件(证明材料:合同首页、显示容量页、签署时间页、签字盖章页复印件或项目业主签章的业绩证明文件);
(2)标包2:投标人近两年(2023年1月1日至投标截止日)0.5C(2小时系统)的单体项目容量为50MWh及以上的磷酸铁锂电化学储能系统集成设备(至少包含电池室/舱、BMS、PCS)累计合同业绩不低于1000MWh,投标人须提供相关业绩证明文件(证明材料:合同首页、显示容量页、签署时间页、签字盖章页复印件或项目业主签章的业绩证明文件);
(3)标包3:投标人近两年(2023年1月1日至投标截止日)0.25C(4小时系统)的单体项目容量为50MWh及以上的磷酸铁锂电化学储能系统集成设备(至少包含电池室/舱、BMS、PCS)累计合同业绩不低于500MWh,投标人须提供相关业绩证明文件(证明材料:合同首页、显示容量页、签署时间页、签字盖章页复印件或项目业主签章的业绩证明文件)。
