预计34GW!阳光电源、宁德、华为、晶科、楚能...稳了!
光伏产业网讯
发布日期:2026-09-02
核心提示:
预计34GW!阳光电源、宁德、华为、晶科、楚能...稳了!

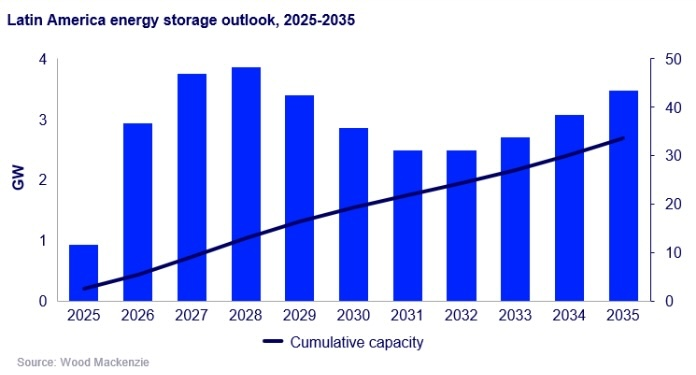

近日,伍德麦肯兹(Wood Mackenzie)在最新发布的《2026年拉美储能展望》报告中表明,未来十年拉丁美洲储能装机规模将迎来大幅提速。
其预测,拉美储能累计装机容量将从2025年的2.5吉瓦增长至2035年的34吉瓦,十年间装机规模将增长13.6倍。其中,智利、巴西、墨西哥、阿根廷和多米尼加共和国正成为关键市场。
本次预测较上一版报告做出大幅调整。2025年9月,伍德麦肯兹曾预测,拉美市场到2034年储能规模可达23吉瓦,复合年均增长率 8%。彼时报告就已指出,电网瓶颈、可再生能源弃电加剧以及电力拍卖机制,是推动储能落地的核心驱动因素。
伍德麦肯兹分析师帕梅拉・莫拉莱斯(Pamela Morales)表示:“拉丁美洲储能已不再是前沿试水市场,而是步入实质性发展阶段。项目储备规模快速扩张,但如果缺少配套完善、收益机制清晰的监管框架,项目落地就会陷入停滞。”
01 区域各国政策与市场机遇分化
分地域来看,智利依旧是区域领头羊,拥有拉美当前投运规模最大的电池储能项目。伍德麦肯兹表示,居高不下的可再生能源弃电现象,持续推动长时储能系统投资。
不过其也指出一项新风险:随着电池储能装机不断增加,智利北部将出现电价蚕食效应,可能削弱储能套利收益。
分析认为,受能源政策主导,墨西哥正处在发展转折点。伍德麦肯兹测算,依托战略项目新规以及与墨西哥联邦电力委员会(CFE)开展的联合开发模式(储能纳入其中),到2030年有望落地超3吉瓦储能中标规模。
墨西哥7月推出战略项目征集,拟定指导性目标:在下加利福尼亚、南下加利福尼亚、北部、西北部、东部、西部及半岛各区域,布局总规模935兆瓦、时长3小时的独立储能项目。不过,该数值仅为参考指标,不对项目申报设置上限。
巴西储能也即将迎来规模化拐点。该国将于2026年12月2日、12月4日举办两场专门面向大型电池储能系统的容量储备拍卖。第一场拍卖仅限满足本土制造要求的项目参与,第二场面向其余项目开放。

项目合同期限15年,自2028年8月1日起正式供电;参选储能设施功率不得低于30兆瓦,储能时长至少4小时。
伍德麦肯兹预计,上述拍卖将推动巴西自2028年起储能装机提速,但同时警示:在尚未形成清晰、可预期的收益机制前,项目融资仍将面临制约。
而阿根廷仅用一年多时间,依托拍卖机制搭建起独立储能市场,官方公开数据近期中标规模合计达1413.5兆瓦。这批项目主要用于缓解关键电网节点的供电瓶颈,在输电网完成升级改造期间,提供电力输出与备用电源服务。
另外,报告认为多米尼加共和国是加勒比地区监管框架相对成熟的市场之一。当地法规要求,装机≥20 兆瓦交流侧的新建可再生能源项目,必须配套储能,储能规模不低于新能源装机的 50%,储能时长最少4小时。伍德麦肯兹给出该国2030 年储能目标为500兆瓦。
尽管增长前景向好,但伍德麦肯兹认为,缺少具备融资可行性的收益模式,是拉美储能发展的最大阻碍。诸多国家尚未明确辅助服务、电力套利、容量补偿的收益规则。融资受限、审批进度迟缓、能够承接长期购电合同的采购方数量不足,进一步加大行业发展阻力。
02 中国储能企业加速入局
目前,我国储能企业正加速布局拉美区域,通过“产品出海+本地化生态+本地化服务”的模式,深度参与拉美能源转型。例如,阳光电源积极布局智利和巴西两大核心市场。在智利通过区域总部叠加项目驻场班组模式,深度参与当地大型光储项目和独立储能项目建设,已累计签约储能容量超10GW。
8月底,外媒报道宁德时代与南美老牌电池巨头Moura达成战略合作,共同竞标巴西国家级储能容量储备拍卖,并布局巴西输电领域公用事业级储能项目(如Registro项目),媒体还透露透露宁德时代目前占据巴西储能市场45%的份额。
此外,宁德时代在阿根廷推进首个超1.1GWh储能项目——Central Puerto项目,预计今年并网,且有望成为阿根廷最大的储能开发项目之一。
同时,宁德时代还在智利、阿根廷、墨西哥、哥伦比亚、多米尼加等国积极搭建本地团队,并计划设立南美办事处,强化本地化服务能力。
今年3月,华为数字能源与巴西当地企业PowerSafe签署分销协议,推动储能系统商业化落地,双方计划在未来几年内开发多个大型储能项目,首个项目预计于2026年下半年在米纳斯吉拉斯州启动,装机容量50兆瓦时,总投资约800万美元。
近日,晶科储能已与UCB Power达成合作,旨在服务巴西的电池储能系统市场。在圣地亚哥兰帕市建设专属储能服务中心,主攻电网侧独立储能。据了解,晶科已在拉丁美洲拥有2GWh的储能系统安装规模并已投入运行,储备项目规模超1.6GWh。
除此之外,楚能新能源近日与多家巴西本土企业达成合作,布局农业灌溉、工商业储能及大型储能市场。与运达能源合作,为其首个巴西储能工厂供应1.5GWh电芯,服务运达巴西本地化制造基地。
结语:
总的来说,当前我国储能企业的拉美市场布局已告别单一产品出口的浅层模式,逐步从单点突破迈向生态化、深度本地化的全新发展阶段。
企业通过与当地龙头企业深度结盟、共建本地化合作生态,共享渠道与制造资源,有效降低落地门槛与合规风险。
同时在圣地亚哥、圣保罗等核心城市搭建直营服务网络,依托本地化运维、备件供给及全生命周期服务,适配拉美复杂地理气候与区域合规要求。
此外,企业立足拉美各国差异化应用场景,推定制化产品,实现场景精准深耕。储能企业正通过产品+渠道+服务的完整业务闭环,持续夯实区域竞争力,高效抢占拉美储能市场的增量机遇。
其预测,拉美储能累计装机容量将从2025年的2.5吉瓦增长至2035年的34吉瓦,十年间装机规模将增长13.6倍。其中,智利、巴西、墨西哥、阿根廷和多米尼加共和国正成为关键市场。

本次预测较上一版报告做出大幅调整。2025年9月,伍德麦肯兹曾预测,拉美市场到2034年储能规模可达23吉瓦,复合年均增长率 8%。彼时报告就已指出,电网瓶颈、可再生能源弃电加剧以及电力拍卖机制,是推动储能落地的核心驱动因素。
伍德麦肯兹分析师帕梅拉・莫拉莱斯(Pamela Morales)表示:“拉丁美洲储能已不再是前沿试水市场,而是步入实质性发展阶段。项目储备规模快速扩张,但如果缺少配套完善、收益机制清晰的监管框架,项目落地就会陷入停滞。”
01 区域各国政策与市场机遇分化
分地域来看,智利依旧是区域领头羊,拥有拉美当前投运规模最大的电池储能项目。伍德麦肯兹表示,居高不下的可再生能源弃电现象,持续推动长时储能系统投资。
不过其也指出一项新风险:随着电池储能装机不断增加,智利北部将出现电价蚕食效应,可能削弱储能套利收益。
分析认为,受能源政策主导,墨西哥正处在发展转折点。伍德麦肯兹测算,依托战略项目新规以及与墨西哥联邦电力委员会(CFE)开展的联合开发模式(储能纳入其中),到2030年有望落地超3吉瓦储能中标规模。
墨西哥7月推出战略项目征集,拟定指导性目标:在下加利福尼亚、南下加利福尼亚、北部、西北部、东部、西部及半岛各区域,布局总规模935兆瓦、时长3小时的独立储能项目。不过,该数值仅为参考指标,不对项目申报设置上限。
巴西储能也即将迎来规模化拐点。该国将于2026年12月2日、12月4日举办两场专门面向大型电池储能系统的容量储备拍卖。第一场拍卖仅限满足本土制造要求的项目参与,第二场面向其余项目开放。

项目合同期限15年,自2028年8月1日起正式供电;参选储能设施功率不得低于30兆瓦,储能时长至少4小时。
伍德麦肯兹预计,上述拍卖将推动巴西自2028年起储能装机提速,但同时警示:在尚未形成清晰、可预期的收益机制前,项目融资仍将面临制约。
而阿根廷仅用一年多时间,依托拍卖机制搭建起独立储能市场,官方公开数据近期中标规模合计达1413.5兆瓦。这批项目主要用于缓解关键电网节点的供电瓶颈,在输电网完成升级改造期间,提供电力输出与备用电源服务。
另外,报告认为多米尼加共和国是加勒比地区监管框架相对成熟的市场之一。当地法规要求,装机≥20 兆瓦交流侧的新建可再生能源项目,必须配套储能,储能规模不低于新能源装机的 50%,储能时长最少4小时。伍德麦肯兹给出该国2030 年储能目标为500兆瓦。
尽管增长前景向好,但伍德麦肯兹认为,缺少具备融资可行性的收益模式,是拉美储能发展的最大阻碍。诸多国家尚未明确辅助服务、电力套利、容量补偿的收益规则。融资受限、审批进度迟缓、能够承接长期购电合同的采购方数量不足,进一步加大行业发展阻力。
02 中国储能企业加速入局
目前,我国储能企业正加速布局拉美区域,通过“产品出海+本地化生态+本地化服务”的模式,深度参与拉美能源转型。例如,阳光电源积极布局智利和巴西两大核心市场。在智利通过区域总部叠加项目驻场班组模式,深度参与当地大型光储项目和独立储能项目建设,已累计签约储能容量超10GW。
8月底,外媒报道宁德时代与南美老牌电池巨头Moura达成战略合作,共同竞标巴西国家级储能容量储备拍卖,并布局巴西输电领域公用事业级储能项目(如Registro项目),媒体还透露透露宁德时代目前占据巴西储能市场45%的份额。

此外,宁德时代在阿根廷推进首个超1.1GWh储能项目——Central Puerto项目,预计今年并网,且有望成为阿根廷最大的储能开发项目之一。
同时,宁德时代还在智利、阿根廷、墨西哥、哥伦比亚、多米尼加等国积极搭建本地团队,并计划设立南美办事处,强化本地化服务能力。
今年3月,华为数字能源与巴西当地企业PowerSafe签署分销协议,推动储能系统商业化落地,双方计划在未来几年内开发多个大型储能项目,首个项目预计于2026年下半年在米纳斯吉拉斯州启动,装机容量50兆瓦时,总投资约800万美元。
近日,晶科储能已与UCB Power达成合作,旨在服务巴西的电池储能系统市场。在圣地亚哥兰帕市建设专属储能服务中心,主攻电网侧独立储能。据了解,晶科已在拉丁美洲拥有2GWh的储能系统安装规模并已投入运行,储备项目规模超1.6GWh。

除此之外,楚能新能源近日与多家巴西本土企业达成合作,布局农业灌溉、工商业储能及大型储能市场。与运达能源合作,为其首个巴西储能工厂供应1.5GWh电芯,服务运达巴西本地化制造基地。
结语:
总的来说,当前我国储能企业的拉美市场布局已告别单一产品出口的浅层模式,逐步从单点突破迈向生态化、深度本地化的全新发展阶段。
企业通过与当地龙头企业深度结盟、共建本地化合作生态,共享渠道与制造资源,有效降低落地门槛与合规风险。
同时在圣地亚哥、圣保罗等核心城市搭建直营服务网络,依托本地化运维、备件供给及全生命周期服务,适配拉美复杂地理气候与区域合规要求。
此外,企业立足拉美各国差异化应用场景,推定制化产品,实现场景精准深耕。储能企业正通过产品+渠道+服务的完整业务闭环,持续夯实区域竞争力,高效抢占拉美储能市场的增量机遇。
